A função lastworkdate retorna a primeira data de término para obter no_of_workdays (de segunda a sexta-feira), se começar em start_date, levando em consideração qualquer holiday opcionalmente listado. start_date e holiday devem ser datas ou carimbos de data/hora válidos.
Não há nenhum método para modificar a função lastworkdate() para regiões ou cenários que envolvam algo diferente de uma semana de trabalho que começa na segunda-feira e termina na sexta-feira.
O parâmetro de feriado deve ser uma constante de cadeia de caracteres. Ele não aceita uma expressão.
Quando usar
A função lastworkdate() é comumente usada como parte de uma expressão quando o usuário deseja calcular a data de término proposta de um projeto ou tarefa, com base em quando o projeto começa e nos feriados que ocorrerão nesse período.
Configurações regionais
A menos que especificado de outra forma, os exemplos neste tópico usam o seguinte formato de data: MM/DD/AAAA. O formato de data é especificado na instrução SET DateFormat no seu script de carregamento de dados. A formatação de data padrão pode ser diferente no seu sistema devido às suas configurações regionais e outros fatores. Você pode alterar os formatos nos exemplos abaixo para atender às suas necessidades. Ou pode alterar os formatos no seu script de carregamento para corresponder a esses exemplos.
As configurações regionais padrão nos aplicativos são baseadas nas configurações regionais do sistema do computador ou servidor em que o Qlik Sense está instalado. Se o servidor Qlik Sense que você está acessando estiver definido como Suécia, o Editor de carregamento de dados usará as configurações regionais suecas para datas, horas e moedas. Essas configurações de formato regional não estão relacionadas ao idioma exibido na interface do usuário do Qlik Sense. O Qlik Sense será exibido no mesmo idioma do navegador que você está usando.
Argumentos
Argumento
Descrição
start_date
A data inicial para avaliar.
no_of_workdays
Número de dias úteis para alcançar.
holiday
Períodos de feriados a serem excluídos dos dias de trabalho. Um feriado é declarado como uma data constante de string. Você pode especificar várias datas de feriados, separadas por vírgulas.
Abra o editor da carga de dados e adicione o script de carregamento abaixo em uma nova guia.
O script de carregamento contém:
Um conjunto de dados contendo IDs de projetos, datas de início do projeto e o esforço estimado, em dias, necessário para os projetos. O conjunto de dados é carregado em uma tabela denominada "Projects".
Um carregamento anterior que contém a função lastworkdate() que é definida como o campo end_date e identifica quando cada projeto está programado para terminar.
Carregue os dados e abra uma pasta. Crie uma nova tabela e adicione esses campos como dimensões:
id
start_date
effort
end_date
Tabela de resultados
id
start_date
effort
end_date
1
01/01/2022
14
01/20/2022
2
02/10/2022
17
03/04/2022
3
05/17/2022
5
05/23/2022
4
06/01/2022
12
06/16/2022
5
08/10/2022
26
09/14/2022
Como não há feriados programados, a função adiciona o número definido de dias úteis, de segunda a sexta-feira, à data de início para encontrar a data de término mais próxima possível.

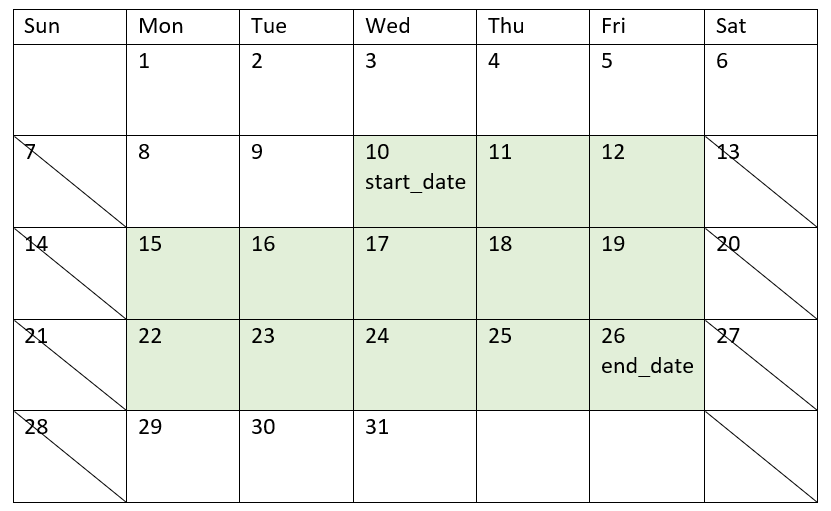

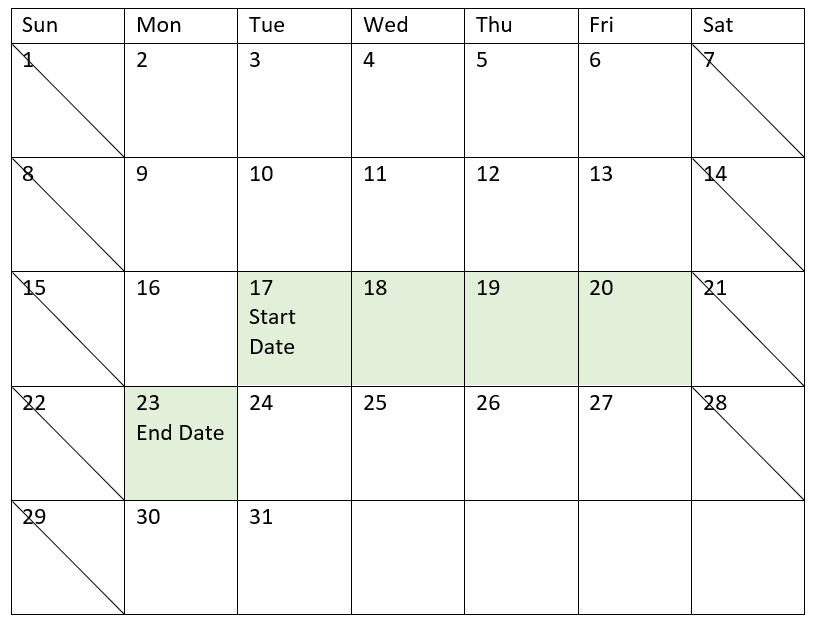

O calendário a seguir mostra as datas de início e término do projeto 3, com os dias úteis destacados em verde.
Exemplo 2: Feriado único
Visão geral
Abra o editor da carga de dados e adicione o script de carregamento abaixo em uma nova guia.
O script de carregamento contém:
Um conjunto de dados contendo IDs de projetos, datas de início do projeto e o esforço estimado, em dias, necessário para os projetos. O conjunto de dados é carregado em uma tabela denominada "Projects".
Um carregamento anterior que contém a função lastworkdate() que é definida como o campo end_date e identifica quando cada projeto está programado para terminar.
No entanto, há um feriado agendado para 18 de maio de 2022. A função lastworkdate() na carga anterior inclui o feriado em seu terceiro argumento para identificar quando cada projeto está programado para terminar.
Carregue os dados e abra uma pasta. Crie uma nova tabela e adicione esses campos como dimensões:
id
start_date
effort
end_date
Tabela de resultados
id
start_date
effort
end_date
1
01/01/2022
14
01/20/2022
2
02/10/2022
17
03/04/2022
3
05/17/2022
5
05/24/2022
4
06/01/2022
12
06/16/2022
5
08/10/2022
26
09/14/2022
O único feriado agendado é inserido como o terceiro argumento na função lastworkdate(). Como resultado, a data de término do projeto 3 é deslocada para um dia depois porque o feriado ocorre em um dos dias úteis antes da data de término.

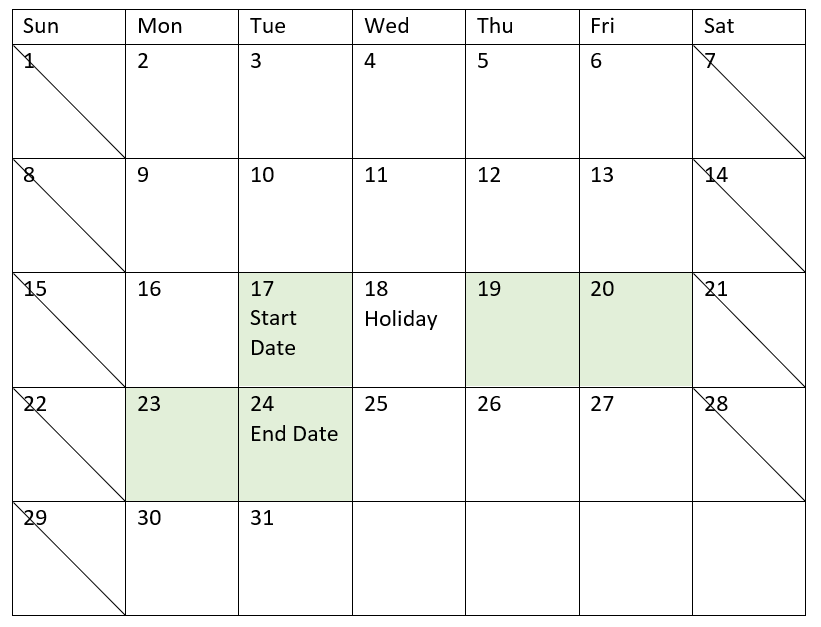

O calendário a seguir mostra as datas de início e término do projeto 3 e mostra que o feriado altera a data de término do projeto em um dia.
Exemplo 3: Vários feriados
Visão geral
Abra o editor da carga de dados e adicione o script de carregamento abaixo em uma nova guia.
O script de carregamento contém:
Um conjunto de dados contendo IDs de projetos, datas de início do projeto e o esforço estimado, em dias, necessário para os projetos. O conjunto de dados é carregado em uma tabela denominada "Projects".
Um carregamento anterior que contém a função lastworkdate() que é definida como o campo end_date e identifica quando cada projeto está programado para terminar.
No entanto, há três feriados programados para 19, 20, 21 e 22 de maio. A função lastworkdate() no carregamento anterior inclui cada um dos feriados em seu terceiro argumento para identificar quando cada projeto está programado para terminar.
Carregue os dados e abra uma pasta. Crie uma nova tabela e adicione esses campos como dimensões:
id
start_date
effort
end_date
Tabela de resultados
id
start_date
effort
end_date
1
01/01/2022
14
01/20/2022
2
02/10/2022
17
03/04/2022
3
05/17/2022
5
05/25/2022
4
06/01/2022
12
06/16/2022
5
08/10/2022
26
09/14/2022
Os quatro feriados são inseridos como uma lista de argumentos na função lastworkdate() após a data de início e o número de dias úteis.

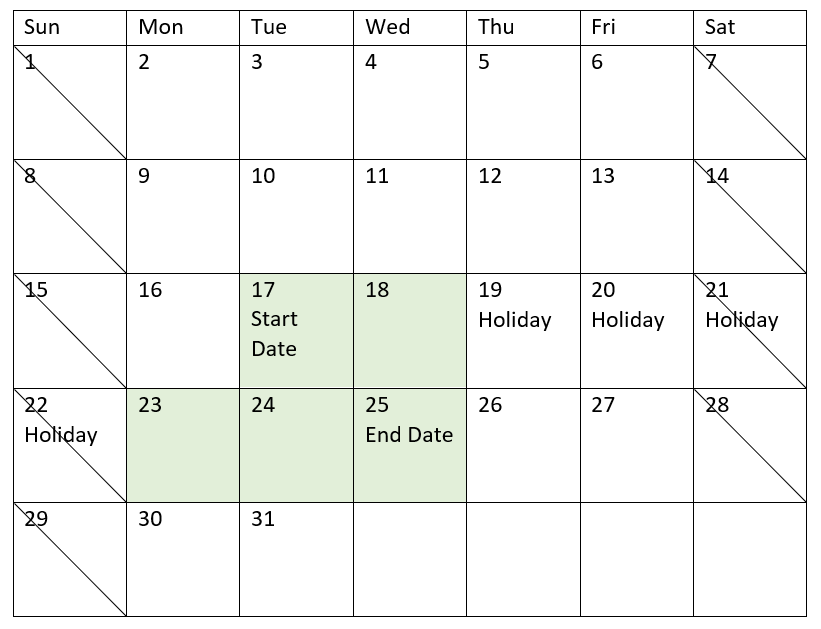

O calendário a seguir mostra as datas de início e término do projeto 3 e mostra que os feriados alteram a data de término do projeto em três dias.
Exemplo 4: Feriado único (gráfico)
Visão geral
São usados o mesmo conjunto de dados e cenário do primeiro exemplo.
No entanto, neste exemplo, o conjunto de dados permanece inalterado e carregado no aplicativo. O campo end_date é calculado como uma medida em um gráfico.
Carregue os dados e abra uma pasta. Crie uma nova tabela e adicione esses campos como dimensões:
id
start_date
effort
Para calcular end_date, crie a seguinte medida:
=LastWorkDate(start_date,effort,'05/18/2022')
Tabela de resultados
id
start_date
effort
=LastWorkDate(start_date,effort,'05/18/2022')
1
01/01/2022
14
01/20/2022
2
02/10/2022
17
03/04/2022
3
05/17/2022
5
05/23/2022
4
06/01/2022
12
06/16/2022
5
08/10/2022
26
09/14/2022
O único feriado programado é inserido como uma medida no gráfico. Como resultado, a data de término do projeto 3 é deslocada para um dia depois porque o feriado ocorre em um dos dias úteis antes da data de término.
O calendário a seguir mostra as datas de início e término do projeto 3 e mostra que o feriado altera a data de término do projeto em um dia.
