A função lastworkdate retorna a primeira data de término para obter no_of_workdays (de segunda a sexta-feira), se começar em start_date, levando em consideração qualquer holiday opcionalmente listado. start_date e holiday devem ser datas ou carimbos de data/hora válidos.
Um calendário que mostra como a função lastworkdate() é usada
Limitações
Não há nenhum método para modificar a função lastworkdate() para regiões ou cenários que envolvam algo diferente de uma semana de trabalho que começa na segunda-feira e termina na sexta-feira.
O parâmetro de feriado deve ser uma constante de cadeia de caracteres. Ele não aceita uma expressão.
Quando usar
A função lastworkdate() é comumente usada como parte de uma expressão quando o usuário deseja calcular a data de término proposta de um projeto ou tarefa, com base em quando o projeto começa e nos feriados que ocorrerão nesse período.
Configurações regionais
A menos que especificado de outra forma, os exemplos neste tópico usam o seguinte formato de data: MM/DD/AAAA. O formato de data é especificado na instrução SET DateFormat no seu script de carregamento de dados. A formatação de data padrão pode ser diferente no seu sistema devido às suas configurações regionais e outros fatores. Você pode alterar os formatos nos exemplos abaixo para atender às suas necessidades. Ou pode alterar os formatos no seu script de carregamento para corresponder a esses exemplos.
As configurações regionais padrão nos aplicativos são baseadas nas configurações regionais do sistema do computador ou servidor onde o Qlik Sense está instalado. Se o servidor Qlik Sense que você está acessando estiver definido como Suécia, o Editor de carregamento de dados usará as configurações regionais suecas para datas, horas e moedas. Essas configurações de formato regional não estão relacionadas ao idioma exibido na Qlik Sense interface do usuário. Qlik Sense será exibido no mesmo idioma do navegador que você está usando.
Argumentos
Argumento
Descrição
start_date
A data inicial para avaliar.
no_of_workdays
Número de dias úteis para alcançar.
holiday
Períodos de feriados a serem excluídos dos dias de trabalho. Um feriado é declarado como uma data constante de string. Você pode especificar várias datas de feriados, separadas por vírgulas.
Abra o editor da carga de dados e adicione o script de carregamento abaixo em uma nova seção.
O script de carregamento contém:
Um conjunto de dados contendo IDs de projetos, datas de início do projeto e o esforço estimado, em dias, necessário para os projetos. O conjunto de dados é carregado em uma tabela denominada "Projects".
Um carregamento anterior que contém a função lastworkdate() que é definida como o campo ‘end_date’ e identifica quando cada projeto está programado para terminar.
Carregue os dados e abra uma pasta. Crie uma nova tabela e adicione esses campos como dimensões:
id
start_date
effort
end_date
Tabela de resultados
ID
start_date
effort
end_date
1
01/01/2022
14
01/20/2022
2
02/10/2022
17
03/04/2022
3
05/17/2022
5
05/23/2022
4
06/01/2022
12
06/16/2022
5
08/10/2022
26
09/14/2022
Como não há feriados programados, a função adiciona o número definido de dias úteis, de segunda a sexta-feira, à data de início para encontrar a data de término mais próxima possível.
O calendário a seguir mostra as datas de início e término do projeto 3, com os dias úteis destacados em verde.

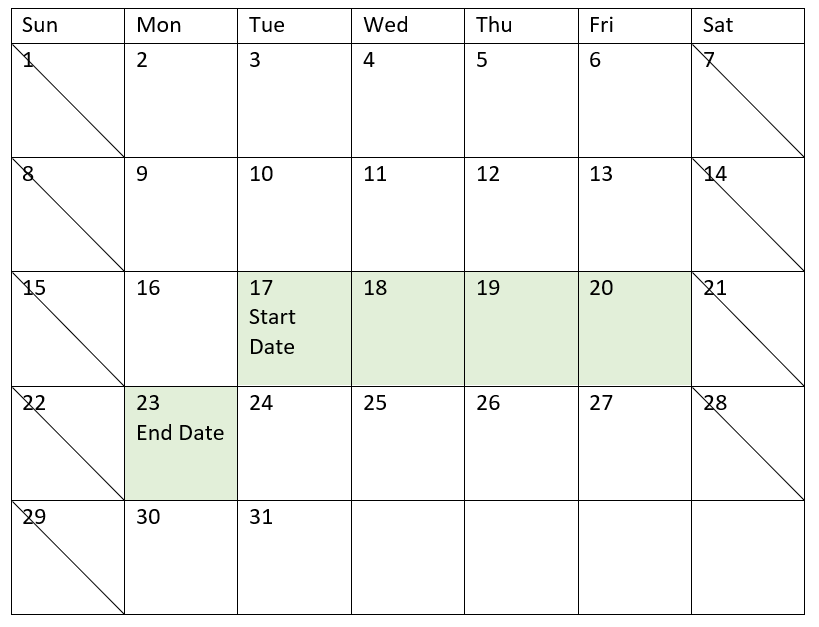

Um calendário que mostra as datas de início e término do projeto 3
Exemplo 2: Feriado único
Visão geral
Abra o editor da carga de dados e adicione o script de carregamento abaixo em uma nova seção.
O script de carregamento contém:
Um conjunto de dados contendo IDs de projetos, datas de início do projeto e o esforço estimado, em dias, necessário para os projetos. O conjunto de dados é carregado em uma tabela denominada "Projects".
Um carregamento anterior que contém a lastworkdate() função que é definida como o campo "end_date" e identifica quando cada projeto está programado para terminar.
No entanto, há um feriado agendado para 18 de maio de 2022. A função lastworkdate() na carga anterior inclui o feriado em seu terceiro argumento para identificar quando cada projeto está programado para terminar.
Carregue os dados e abra uma pasta. Crie uma nova tabela e adicione esses campos como dimensões:
id
start_date
effort
end_date
Tabela de resultados
ID
start_date
effort
end_date
1
01/01/2022
14
01/20/2022
2
02/10/2022
17
03/04/2022
3
05/17/2022
5
05/24/2022
4
06/01/2022
12
06/16/2022
5
08/10/2022
26
09/14/2022
O único feriado agendado é inserido como o terceiro argumento na função lastworkdate(). Como resultado, a data de término do projeto 3 é deslocada para um dia depois porque o feriado ocorre em um dos dias úteis antes da data de término.
O calendário a seguir mostra as datas de início e término do projeto 3 e mostra que o feriado altera a data de término do projeto em um dia.

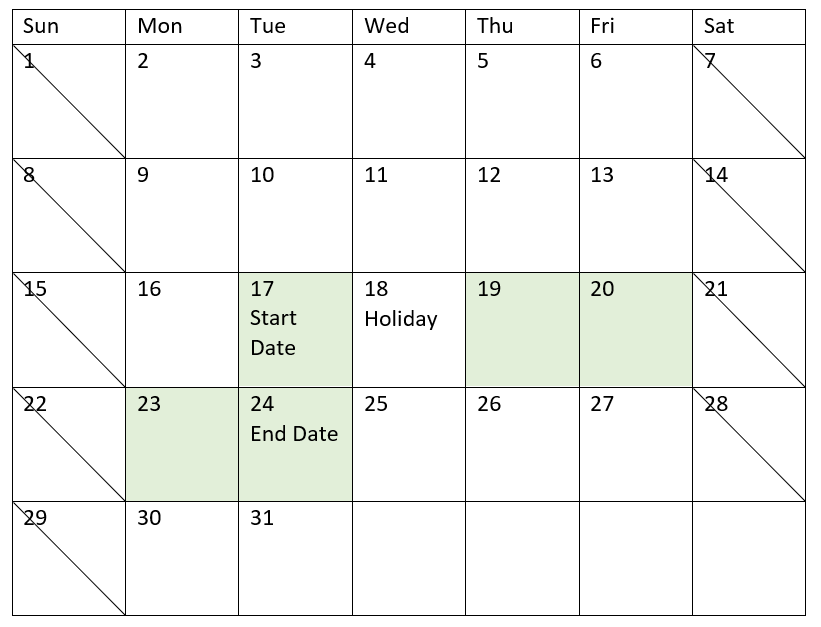

Um calendário que mostra a data de início e término do projeto 3 com um feriado em 18 de maio
Exemplo 3: Vários feriados
Visão geral
Abra o editor da carga de dados e adicione o script de carregamento abaixo em uma nova seção.
O script de carregamento contém:
Um conjunto de dados contendo IDs de projetos, datas de início do projeto e o esforço estimado, em dias, necessário para os projetos. O conjunto de dados é carregado em uma tabela denominada "Projects".
Um carregamento anterior que contém a lastworkdate() função que é definida como o campo "end_date" e identifica quando cada projeto está programado para terminar.
No entanto, há três feriados programados para 19, 20, 21 e 22 de maio. A função lastworkdate() no carregamento anterior inclui cada um dos feriados em seu terceiro argumento para identificar quando cada projeto está programado para terminar.
Carregue os dados e abra uma pasta. Crie uma nova tabela e adicione esses campos como dimensões:
id
start_date
effort
end_date
Tabela de resultados
ID
start_date
effort
end_date
1
01/01/2022
14
01/20/2022
2
02/10/2022
17
03/04/2022
3
05/17/2022
5
05/25/2022
4
06/01/2022
12
06/16/2022
5
08/10/2022
26
09/14/2022
Os quatro feriados são inseridos como uma lista de argumentos na função lastworkdate() após a data de início e o número de dias úteis.
O calendário a seguir mostra as datas de início e término do projeto 3 e mostra que os feriados alteram a data de término do projeto em três dias.

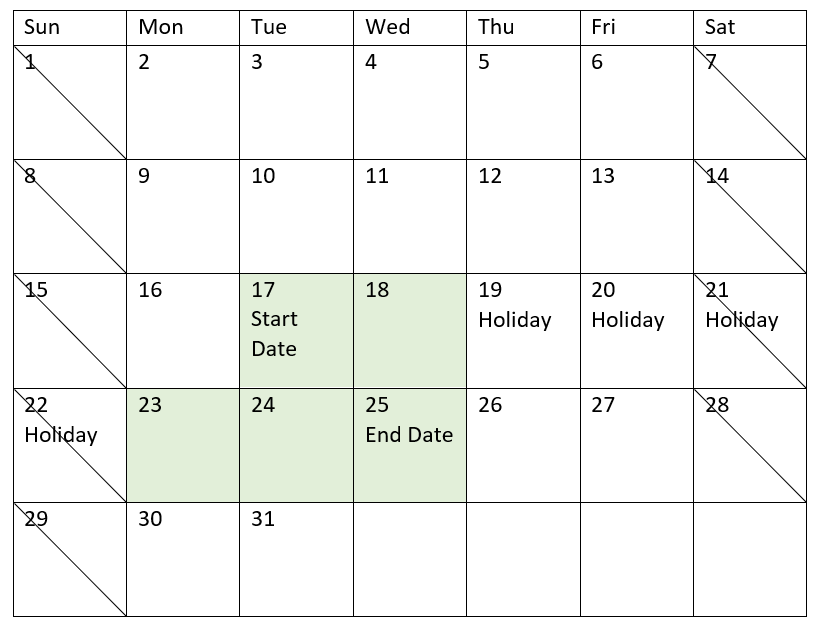

Um calendário que mostra a data de início e término do projeto 3 com feriados de 19 a 22 de maio
Exemplo 4: Feriado único (gráfico)
Visão geral
São usados o mesmo conjunto de dados e cenário do primeiro exemplo.
No entanto, neste exemplo, o conjunto de dados permanece inalterado e é carregado no aplicativo. O campo end_date é calculado como uma medida em um gráfico.
Carregue os dados e abra uma pasta. Crie uma nova tabela e adicione esses campos como dimensões:
id
start_date
effort
Para calcular end_date, crie a seguinte medida:
=LastWorkDate(start_date,effort,'05/18/2022')
Tabela de resultados
ID
start_date
effort
=LastWorkDate(start_date,effort,'05/18/2022')
1
01/01/2022
14
01/20/2022
2
02/10/2022
17
03/04/2022
3
05/17/2022
5
05/23/2022
4
06/01/2022
12
06/16/2022
5
08/10/2022
26
09/14/2022
O único feriado programado é inserido como uma medida no gráfico. Como resultado, a data de término do projeto 3 é deslocada para um dia depois porque o feriado ocorre em um dos dias úteis antes da data de término.
O calendário a seguir mostra as datas de início e término do projeto 3 e mostra que o feriado altera a data de término do projeto em um dia.
Um calendário que mostra a data de início e término do projeto 3 com um feriado em 18 de maio
